← Works

Personal Project

ForYouMES

중소 사출금형 업체를 위한 금형 공정관리 MES

  • PERIOD2026 - Now
  • ROLE기획 · 설계 · 풀스택 개발
  • 운영 중
foryoumes.com
ForYouMES 대표 이미지

소개

ForYouMES는 사출금형을 만드는 공장에서 쓰는 공정관리 시스템입니다. 금형 한 벌이 수주부터 설계, 공정 편성, 일정, 가공(사내/외주), 조립, 시사출, 출하검사를 거쳐 마감될 때까지 어디까지 왔고 비용이 얼마나 들었는지 기록합니다.

수정/재작업, 설비 PM, 공구, 구매/재고, 원가, 현장 모니터링 화면도 함께 다룹니다. 금형 MES 도메인 경험을 바탕으로 새 스택과 새 DB 설계로 처음부터 만들었습니다.

12대메뉴
55화면
13권한

맡은 일

  • 업무 흐름 정리와 화면·DB 설계
  • 백엔드 API와 React 프론트엔드 개발
  • 데모 환경 구성, 테스트, 배포

주요 내용

  • 여러 화면을 탭과 분할 창으로 띄워 놓고 작업하는 작업공간과 레이아웃 프리셋
  • 권한을 서버에서 업무 동작 단위로 검사하고, 화면 노출과 서버 차단이 일치하는지 스크립트로 검증
  • 작업 이벤트는 추가만 하고(append-only) 정정도 새 기록으로 남깁니다. 삭제 대신 비활성화하고, 상태를 색만으로 표시하지 않습니다.
  • 같은 시드로 같은 결과를 만드는 데모 데이터 초기화 (가상 회사 "한빛정밀")
  • SSE 기반 실시간 시스템 로그 화면과 모니터링 부분 갱신
  • 역할별, PC/휴대폰 화면별 E2E 테스트
  • 한국어 · 영어 · 일본어 지원
PLATFORM
WEB
STACK
  • Java 17
  • Spring Boot 3
  • Spring Security
  • MyBatis
  • Oracle
  • React 18
  • TypeScript
  • Vite
  • Apache POI

화면

데모 데이터(가상 회사) 기준 화면입니다.

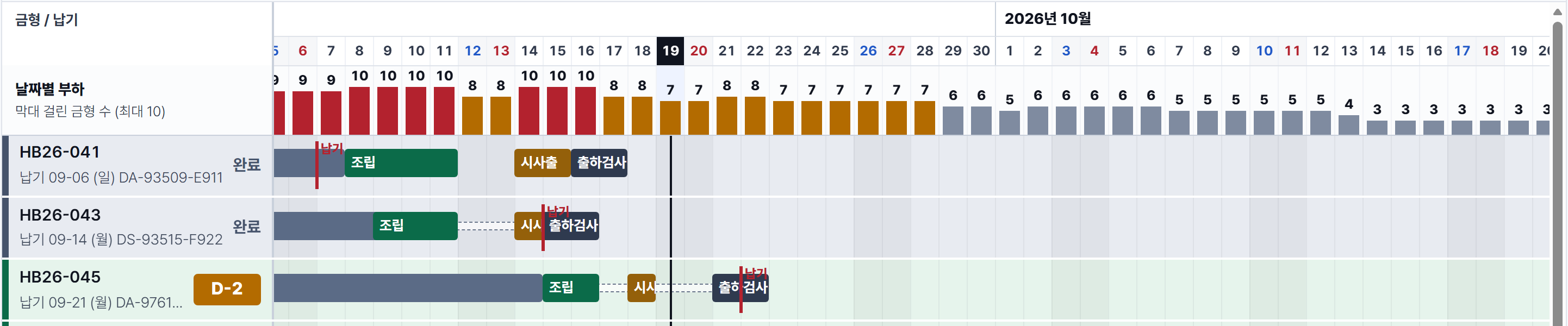

ForYouMES 금형별 일정과 날짜별 부하 간트 차트 ForYouMES 진행 현황 상태 요약
